Stegeverk, bygging av ei stegeverksløe.



Stegeverket er en konstruksjon som hører hjemme i Vest-Agder. Denne byggemåten er funnet først og fremst i løer, menn jeg antar at den også har vert brukt i andre uthusbygg. Byggemåten er ikke systematisk registrert og det finnes nokk mange flere der ute som ikke vi er klar over.  Det er først og fremst Helge Paulsen, tidligere ansatt i Vest-Agder fylkeskommune som har dokumentert byggemåten og han er nokk den personen som har best samlet oversikt over dette. Jeg har fått løyve til å bruke noen av skissene hans i denne artikkelen, og takker for det. Vegard Svarstad fra Vest-Agder museet kontaktet meg og ba meg om å delta på byggingen av et stegeverk på frilufts-museet i Kristiansand. Det har vert veldig interessant å få anledning til å gå inn i dette. Stegeverkskonstruksjonen finner vi både i innlandet og ute ved kysten i Vest-Agder, det var ett slikt kyststegeverk vi skulle bygge på kurset. Kystbygninger er ofte preget av den vanskelige materialtilgangen spesielt bygginger som er bygd på 17 og 1800-tallet, da skogen i stor grad var uthogd i kystlyngheilandskapet.



H. paulsen 3H. Paulsen 4H. Paulsen 6  Alle tegninger. Helge Paulsen.

Bygget på tegningene til Helge Paulsen har vert reparert flere ganger, konstruksjonen er litt forandret.  Vi ser at det klassiske løegrunnplanet er intakt.

h. Paulsen 7



På denne tegningen til Helge fra Hidra ser vi samkomme mellom stav, bete og stavlegje med skråbiten (bandakroken) som låser stavlegja fra å bli spent ut av sperra. takkonstruksjonen variere ganske mye på stegeverket, noen kan ha reine sperretak menn andre har åstak, det finnes og varianter med åser og smekre sperrer oppå.

På samme måte som med Vossagrindverket eller stavaløene på Voss så har tradisjonene for bygging av stegeverket gått tapt. så lagt vi kjenner til nå i alle fall.

Rekkefølgen i byggingen og system for oppmerking med mer er derfor ett valg jeg har gjort utfra andre byggetradisjoner i Norge der vi har fått overført denne kunnskapen. På mange måter kan vi si at sjølve konstruksjonen slik den er satt sammen uansett styrer dette i noen grad.

Materialene til bygget, krokete lauvvirke hovedsakelig av bjørk og osp.

Kurs stege. Vegard Svarstad.  (76)

Når det melte seg behov for ekstra tømmer ble det felt på plassen.

Kurs stege. Vegard Svarstad.  (4)
Bilde. Vegard Svarstad
Kurs stege. Vegard Svarstad.  (7)
Bilde. Vegard Svarstad.

Først la vi ut betene i tomten. det som er litt spesielt med stegeverket er at betene ligger med kuven, krylen, slengen ned. de ligger altså i bygget slik som de mest naturlig vil legge seg av sin egen vekt og form.

Kurs stege. Vegard Svarstad.  (14)
Bilde. Vegard Svarstad.

Neste operasjon var å felle på stavlegjer og begynne å tappe i ås-stavene, disse står på betene med noen lange kraftige tapper.

Kurs, stegeverk Kristiansand  (62)
Ferdige åsstaver med tapp i begge ender, den lange tappen går i gjennom åsen.
Kurs stege. Vegard Svarstad.  (34)
En enkel skaring (skråskjøt) på stavlegja.
Kurs, stegeverk Kristiansand  (14)
Novet (fellingen) mellom bete og stavlegje.
Kurs stege. Vegard Svarstad.  (23)
Bilde. Vegard Svarstad.

Alle åsstavene og stavlegja er på plass.



Vi fortsatte med å felle i skråbiten. Denne blir naglet fast i beten med to 5/4″ nagler.

Kurs, stegeverk Kristiansand  (32)





Kurs stege. Vegard Svarstad.  (35)
Vi diskuterer utmåling av takvinkler og innfelling av åser.

På dette bygget skal takvinkelen være 37 grader, når det er et åstak trenger vi å vite høyden på mønet. 37grader takvinkel er etter gamle brøker ett 3/8 dels forhold mellom bredden på bygget og høyden på mønet, høyden på mønet er 3/8 deler av bredden mellom senter stavlegjer.  For å ha kontroll på at toppen av åsene havner på riktig høyde selv om det er mye rot/topp avsmalning på åsene kappet vi åsstavene etter mål og snor slik at overkanten på disse ble utgangspunkt for topp åser. på de originalbyggene vi har undersøkt dette, ser vi at åsstavene er tappet helt gjennom åsen, mulig dette er grunnen.

Kurs stege. Vegard Svarstad.  (97)
Tappene på åsstavene blir klargjort.
Kurs stege. Vegard Svarstad.  (115)
Åsene er felt nedpå.
Kurs stege. Vegard Svarstad.  (103)
Det er ikke toppen på åsen som må «treffe» det er siden i det planet taktekkingen kommer. Det blir nokk litt øksing og justering for å få noenlunde rette takflater.



Før takkonstruksjonen demonteres merker vi bygningsdelene slik at de kommer tilbake på rett plass i bygget under montering.

Kurs, stegeverk Kristiansand  (35)
Ofte er stavene av suler, trær med greinkløft. menn det kan være uten også. Her ligger material til stavene klar.

Når takkonstruksjonen er demontert kan vi begynne å felle stavene og snedbanda i betenene.  Vi hugger til stavene med grøyp (sliss) og alt først, deretter merker vi fellingen over på beten.

Kurs, stegeverk Kristiansand  (46)
Hans Petter Musum hugger grøyp for beten i staven.

Når stavene er felt i hugger vi inn snedband og nagler de fast.

Kurs stege. Vegard Svarstad.  (125)
Justerer toppen på staven slik at den ikke stikker opp i stavlegja. Bilde. Vegard Svarstad.
Kurs stege. Vegard Svarstad.  (133)
«Grindene» reises. i Ryfylket kaller de ei grind (staver, bete, snedband) for ei reise. i Nordhordland kaller vi det for ei grind.
Kurs stege. Vegard Svarstad.  (134)
vi Sprøyser (stiver de av) midlertidig.

Kurs stege. Vegard Svarstad.  (144)

Stegeverket er montert, avstiving på lang må hugges i før konstruksjonen er ferdig.

IMG_6001
Bilde. Vegard Svarstad
IMG_5995
Bilde. Vegard Svarstad

Vossagrindverk, bygging av ei vossaløe.

På begynnelsen av 2000-tallet, under en samtale med Knut Øvstedal fortalte han at det var en særegen stavkonstruksjon i løene på Voss. Han viste meg rundt på noen av disse og forklarte litt om konstruksjonen. I forbindelse med at det skulle bygges ett nytt uthusbygg på gården Hefte på Voss ble det foreslått å bruke denne lokale stavbyggingstradisjonen. Vi har ikke noe spesifikt navn på denne konstruksjonen og det er heller ikke gjort nokk registrering av de ulike variantene til at vi kan se variasjoner over tid og geografisk innenfor Vossadistriktet. Den dokumentasjonen jeg har vert med på har vert i forbindelse med boka til Jon Bojer Godal om bæresystem i eldre Norske hus. Steinar Moldal, Jon Bojer Godal og jeg hadde en synfaringsrunde i løpet av to dager. seinere i forbindelse med nybygget på Hefte fikk jeg hjelp av den lokalkjente og bygningskyndige Kåre Herfindal til å ta en ny runde, vi var på tre løer og noen mindre uthus.

Det ble besluttet at selve byggingen skulle arrangeres som ett kurs, det var bygningsvernsenteret på Voss som sto for organiseringen av dette.

En løe på Helleve som Kåre Herfindal viste meg ble utgangspunkt for nybygget.

Helleve, øyjord under Fjose TO. (107)
Løa på Helleve.

I grove trekk kan man si at det fra gammalt av har vert tømra løer i Vossa distriktet de stavbygde slik vi ser dem i dag har stort sett blitt bygd ved siste utskifting eller seinere. Det er uansett grunn til å mene at stavkonstruksjonen er en videreføring av eldre byggetradisjoner på Voss. Det har vert stavbygninger på Voss tidligere og den mest kjente av disse er Finneloftet fra 1295. Men vi kjenner til at utløer, saghus og lignende også har vert stavbygninger.



IMG_8616

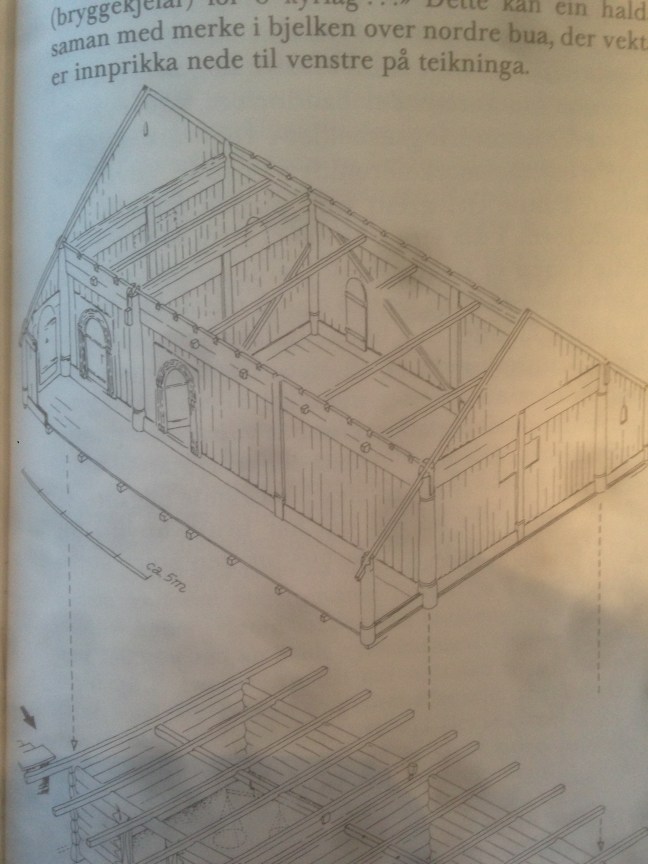

Illustrasjon av Finneloftet fra boka Norske tømmerhus fra mellomalderen band V av Arne Berg.

Vi ser at konstruksjonen i løene på Voss har flere likhetstrekk med Finneloftet, det kan være tilfeldig eller det kan være en byggmester som har tatt utgangspunkt i noe kjent og som har tatt i bruk denne varianten på slutten av 1800-tallet. Enda en mulighet er at Vossaløene er bygd etter en gammel stavbyggetradisjon på Voss. Vi tror at nærmere undersøkelser og registrering av flere bygninger kan gi oss svar på noen av disse spørsmåla.

Tradisjonene for selve rekkefølgen og fremgangsmåten for å bygge slike vossagrindverk er tapt. Men jeg har vert med å bygd en del ulike varianter av uthusbygg i stavverk rundt om i Norge, flere av disse har en dokumentert og til dels levende tradisjon for rekkefølge og fremgangsmåter. Med utgangspunkt i dette var det egentlig ganske greit å velge fremgangsmåter som passet inn i vossasystemet. Det betyr ikke at det er akkurat slik det ble gjort når originalbygget ble bygd, menn det virket som en logisk måte og det fungerte godt.

Først skjøtet vi sammen den nedre stavlegja, på originalbygget var denne i hel lengde menn vi fikk problemer med å skaffe langt nokk tømmer. skjøten vi brukte har jeg sett på andre løer på Voss, men også i grindløer. Det er også vanlige låseskjøter (fransklås) i noen vossaløer.

Etter at den nedre stavlegja var ferdig skjøtet sammen  i full lengde med låseskjøt kunne vi legge ut hovedbetene, betene ble forberedt med et lite uttak (hakk) der «setet» for staven skulle komme. Dette ble gjort for å få satt beten opp stødig, og for å ha ett utgangspunkt for å felle staven senere i prosessen.

Vossagrindverk Vegard Vestagdermuseet. (52)
Vi har satt opp og rettet av betene, stavlegja ligger klar med skjøt. Bilde: Vegard Svarstad Vestagdermuseet.
Vossagrindverk Vegard Vestagdermuseet. (63)
Vi har satt stavlegja opp, den er klar for merking.

Bilde: Vegard Svarstad Vestagdermuseet.

Vossagrindverk. T oalann (10)
Vi har tømra nedpå de første stavlegjene.

Sammenføying mellom staver og beter er et vanlig nov, midtstolnov (raulandslaft) slik sett er det to omfar med vanlig hustømring øverst på vossagrindverket.

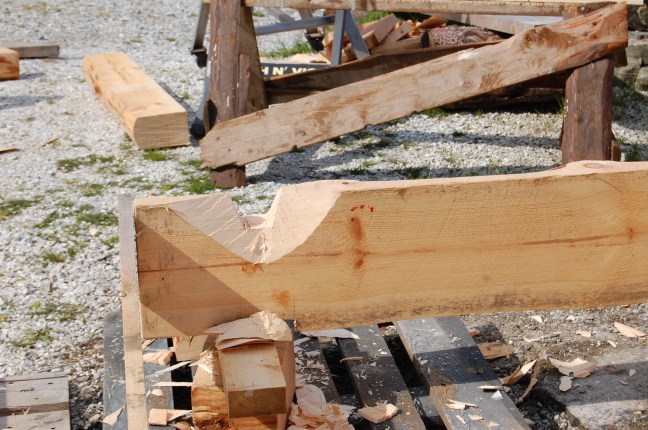

Vossagrindverk. T oalann (4)

Understokken er tilhugd, vi setter opp overstokken og merker og hugger novet grovt slik at stokke faller godt nedpå understokken.

Klikk på bilda for bildetekst.

Bildene over er tatt av Vegard Svarstad.

Vossagrindverk. T oalann (11)
Stavlegjene er tømra nedpå og neste omfar med hovedbeter blir tilpasset.

Neste steg er å hugge på mellombeter og klargjøre de for nålene.

Når mellombetene er på kan vi tømre nedpå de øverste stavlegjene.

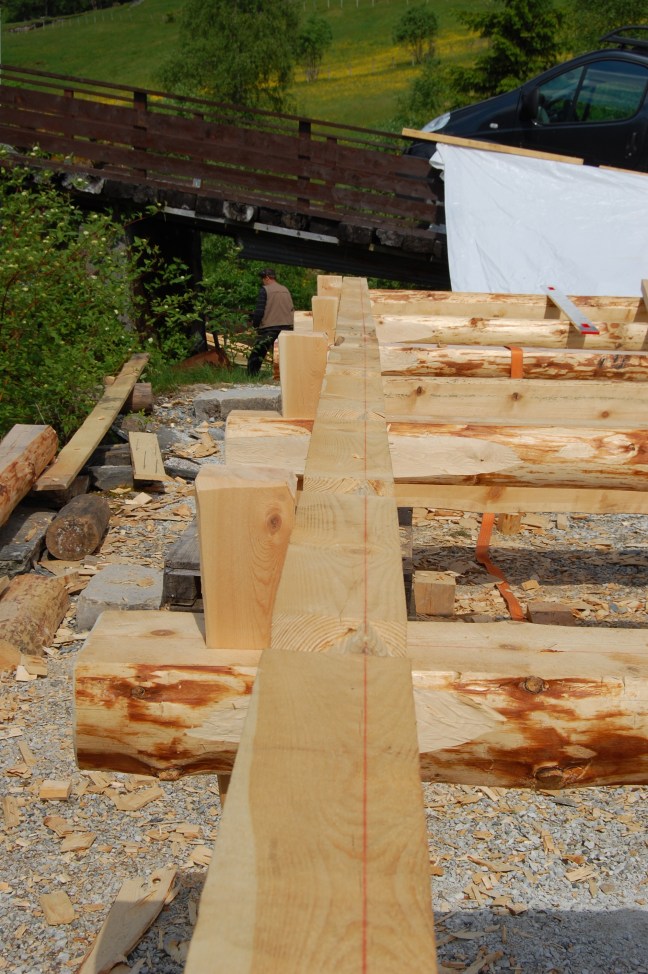

Vossagrindverk. T oalann (16)
Den øverste stavlegja er på og vi har tilpasset nålene. Vi ser også merking for sperrehakka.



Vi merket opp sperra (lagde sperremal) etter 5/8 slik som det er på Vedskjulet på Hefte, dette vedskjulet har om lag samme konstruksjon som løa vi kopierer. Prinsippet er slik at lengden på sperra blir 5/8 del av husbredden, dette gir 37 grader takvinkel.

Vedskjulet Hefte  (2)
vedskjulet på hefte er også vossagrindverk av samme typen som mange løer, vi ser at det er tre beter, ikke to slik som på løa. den øverste stokken er det de kaller bandastokk på Voss, det er enten en bandastokk, bandakrok (av tre) eller en stor bindhake som låser stavlegja fra å bli pressa ut av sperra. på «vår» løe skal det brukes bindhake.

Sperra blir målt ut, merka og hugget til.

Hakka for sperra i stavlegja ble merka og tilhugd. Vossagrindverk Vegard Vestagdermuseet. (162)

Vossagrindverk. T oalann (15)
Den øvre konstruksjonen på bygget er ferdig, vi har merket delen slik at alt skal komme på rett plass under montering.

Neste steg er å demontere alt og forberede seg til å felle inn staver og snedband (skråband)

Snedbanda ble montert, de står brattere en 45 grader, slik som på originalbygget. Det varierer om det er brukt trenagler eller spiker i banda.



Vossagrindverk. T oalann (27)

Stavparene (grindene) er klar for reising.

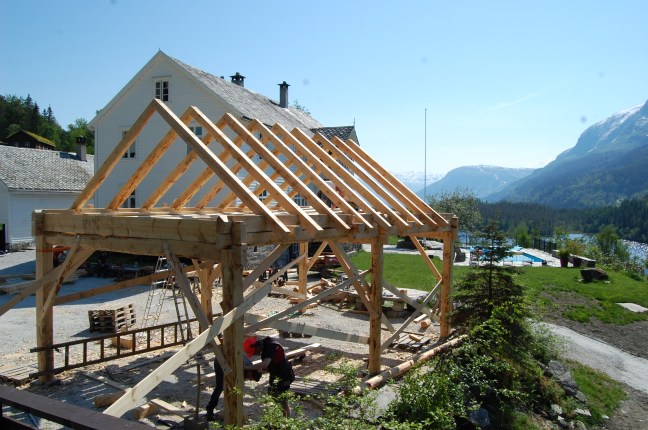

Vi reiser grindene.

Deretter blir alt montert opp slik det låg på bakken.

Vossagrindverk. T oalann (1)

Dette er så lang vi kom i løpet av kurset, bygget mangler permanent skråavstiving på langs, denne er mest praktisk å hugge på etter reising ser det ut til på vossagrindverket.
